工程着急赶工怎么办?先厘清“急”的真正原因

项目突然要求提前交付,之一反应往往是“加人、加班、加钱”。但**盲目赶工**往往导致返工、索赔甚至安全事故。先自问: - 是业主资金链提前到位? - 还是政策窗口期即将关闭? - 亦或上游材料供应已出现断档风险? 只有把“急”的根因拆成**可量化节点**,才能决定后续动作。

工程着急赶工怎么办_如何快速推进施工进度
(图片来源 *** ,侵删)

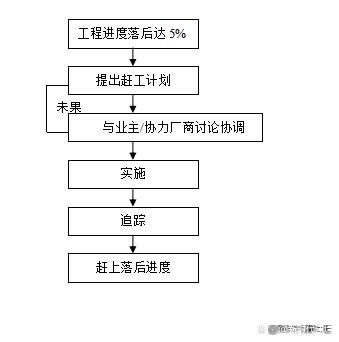

如何快速推进施工进度?四步压缩关键路径

1. 用“倒排工期”锁定关键路径

把竣工日期倒推,列出**最后一道必须完成的工序**,再向前反推每一道前置工序的最晚开始时间。 示例:某厂房机电安装原定45天,倒排后发现“屋面防水闭水试验”是关键路径,只要提前完成,后续内装可压缩10天。

2. 并行作业而非简单叠加人力

与其盲目增派木工,不如把**水电预埋、消防喷淋、二次结构**改为穿插施工。 - 白天钢结构吊装,夜间进行螺栓紧固与焊缝探伤; - 楼层混凝土浇筑后8小时即上人放线,提前插入隔墙龙骨。 通过**工序重叠**而非“人海战术”,可将总工期缩短15%—25%。

3. 预制化+模块化,把现场搬到工厂

卫生间沉箱、机房管综、幕墙单元都可在工厂预制。 某商业综合体把**走廊综合支架**整体预制后现场吊装,单层楼节省3天,且减少高空作业风险。 要点:提前锁定**深化图纸**与**运输路线**,避免“预制好了却进不了场”。

4. 动态资源调度,用数据说话

每天17:00召开**30分钟“站班会”**,用BIM模型比对当日完成量与计划曲线。 - 若某区域钢筋绑扎滞后8%,当晚即把塔吊时段让给钢筋班组; - 若混凝土供应不足,立即启动**备用搅拌站**GPS调度。 把“人材机”数据化,比拍脑袋决策更可靠。


工程着急赶工,合同与成本如何同步跟上?

1. 启动“赶工补偿”条款

查看原合同是否有**Acceleration Clause**;若无,则签订补充协议,明确: - 每日奖励金额与质量验收挂钩; - 因赶工导致的夜间施工许可证费用由业主承担。 **白纸黑字**才能避免结算扯皮。

工程着急赶工怎么办_如何快速推进施工进度
(图片来源 *** ,侵删)

2. 引入“里程碑付款”释放现金流

把月进度款拆成**“每完成两层结构即支付”**的小里程碑,班组看得见钱,才有持续动力。 某EPC项目通过该方式,把劳务队夜间加班意愿从30%提升到85%。


如何快速推进施工进度,又不牺牲质量与安全?

1. 质量“首件制”+“红黄牌”

每道工序先做**实体样板**,验收合格后方可大面积展开;现场巡检发现违规即贴红黄牌,**2小时内整改**并拍照回传。 这样既压缩了检查时间,又避免返工。

2. 安全“双清单”管理

把赶工期间的高危作业列成**“风险清单”**(如夜间吊装、临边防护缺失),再匹配**“责任清单”**到人。 - 班组长每日签字确认; - 无人机巡查每周生成报告。 **安全投入看似拖慢进度,实则避免了更大的停工损失。**

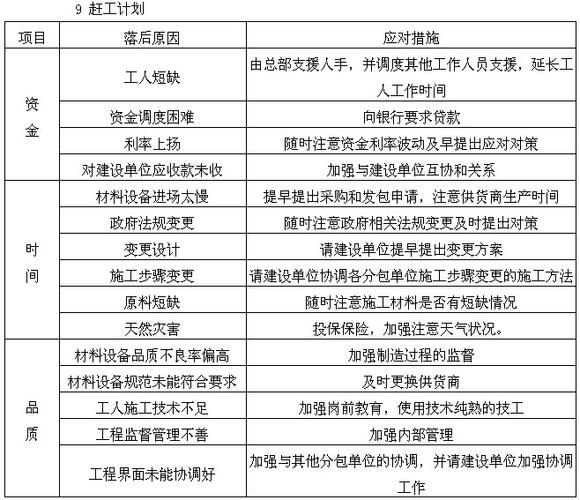

常见误区:越急越不能踩的坑

误区一:把“增加班组”当成万能药 **真相**:同一作业面超过3个班组交叉,效率反而下降,且扯皮增多。 误区二:牺牲混凝土养护时间 **真相**:提前拆模导致楼板开裂,后期注浆修补花费更多工期。 误区三:忽视外部协调 **真相**:夜间施工噪声投诉被城管叫停,一天损失可抵三天赶工成果。


实战案例:45天压缩到28天的厂房项目

背景:业主要求春节前投产,原节点45天。 关键动作: - **第1天**:签订赶工补充协议,奖励10万元/天; - **第2-3天**:完成BIM深化,把屋面风管拆分为6段预制; - **第4-10天**:钢结构与地坪同步穿插,采用“跳仓法”浇筑; - **第11-20天**:机电班组两班倒,白天支架、夜间试压; - **第21-28天**:模块化吊顶整体吊装,一次成优。 结果:提前17天交付,质量验收一次通过率99.2%,安全零事故。

工程着急赶工怎么办_如何快速推进施工进度
(图片来源 *** ,侵删)

自问自答:工程着急赶工,到底能不能又快又好?

答:可以,但必须满足三个前提: 1. **目标可量化**——不是“越快越好”,而是“X月X日前完成Y层结构”; 2. **资源可调配**——人力、材料、机械、资金至少有两项冗余; 3. **风险可兜底**——合同、保险、应急方案全部前置。 只要满足这三点,**“快”与“好”就不再是矛盾体**。
