修桥到底算不算“大工程”?

在乡镇或景区,**一座跨度不足20米的小桥**也可能牵动多个部门。有人以为只要村里开会同意就能动工,结果刚挖基坑就被水利局叫停。修桥属于**交通基础设施**,哪怕只是人行桥,也涉及**土地、水利、环保、交通**四条审批线。

修桥需要哪些手续_修桥费用怎么算
(图片来源 *** ,侵删)

修桥需要哪些手续?

1. 项目立项

先回答:**谁来修?**

  • *** 投资:由乡镇或交通局向发改局提交**可行性研究报告**。
  • 村集体自筹:需召开村民代表大会,形成**集体决议**,再报乡镇备案。
  • 企业捐资:要走**公益捐赠**流程,签订三方协议。

2. 选址与用地预审

桥墩落在河道里算不算“占地”?算!必须到自然资源局办理**用地预审与选址意见书**。若占用耕地,还要落实**占补平衡指标**。


3. 防洪评价与水行政许可

河道不是想挖就能挖。水利局要求提交**防洪影响评价报告**,重点看:

  • 桥墩是否**束窄行洪断面**;
  • 施工弃土是否**淤塞河道**;
  • 桥面标高是否**低于五十年一遇洪水位**。

报告通过后,才能拿到**水行政许可决定书**。


4. 环评与施工许可

如果桥位涉及饮用水源二级保护区,哪怕只搭个便桥,也必须做**环境影响登记表**。接着到交通局办理**施工许可**,提交施工图审查合格书、中标通知书、质量安全监督手续。

修桥需要哪些手续_修桥费用怎么算
(图片来源 *** ,侵删)

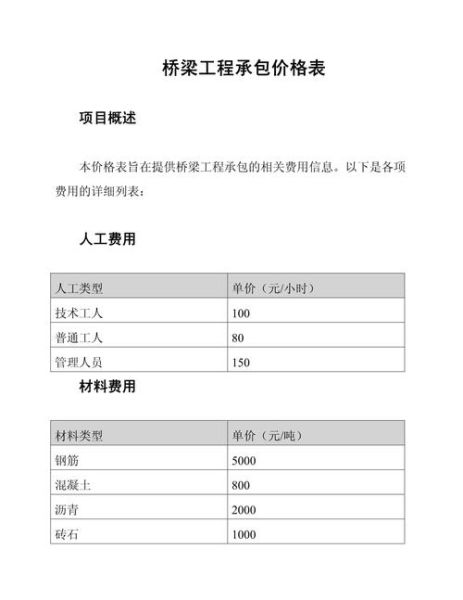

修桥费用怎么算?

1. 主体结构造价

按**桥面面积×综合单价**粗算:

  • 钢筋混凝土板桥:每平方米**1800~2200元**;
  • 预应力混凝土T梁桥:每平方米**2600~3200元**;
  • 钢结构人行桥:每平方米**3500~4500元**。

跨度越大、荷载等级越高,单价越贵。


2. 隐蔽工程常被忽视

**桩基深度**直接决定造价。在软土地区,一根直径1.2米的钻孔灌注桩可能打到**40米深**,每延米**1200元**,一座桥四根桩就接近**20万元**。若遇到岩溶,还需**超前钻探**,每孔**800元**,数量按桩数**30%抽检**。


3. 附属设施清单

很多人只算桥身,忘了这些:

  • 栏杆:不锈钢**450元/米**,青石**680元/米**;
  • 桥面铺装:沥青混凝土**120元/平方米**;
  • 伸缩缝:D80型**1200元/米**;
  • 桥台锥坡:浆砌片石**380元/立方米**。

4. 不可预见费

山区便道运输、水下围堰、夜间施工都会增加成本。行业惯例按**直接费的8%~12%**计取。

修桥需要哪些手续_修桥费用怎么算
(图片来源 *** ,侵删)

如何节省修桥费用?

1. 合理选择桥型

同样跨径,**拱桥**比梁桥少用钢筋,但对地基要求高;**钢便桥**可重复利用,适合临时通行。


2. 利用政策资金

农村公路桥梁可申报**“危桥改造”**专项资金,补助标准:

  • 小桥:每延米**8000元**;
  • 中桥:每延米**12000元**。

需提前一年录入**交通项目库**。


3. 集中采购材料

水泥、钢筋价格波动大,由乡镇统一招标可下浮**5%~8%**。


常见疑问解答

Q:自家门口的小溪搭块水泥板,也要办手续吗?
A:如果仅供自家农用,且不影响行洪,可视为**农田水利设施**,向村委报备即可。一旦允许社会车辆通行,就必须按桥梁标准审批。

Q:修桥占用了邻居菜地,补偿怎么谈?
A:先由乡镇 *** 出具**征地红线图**,再委托第三方评估青苗费。若协商不成,可走**征地补偿裁决**程序。

Q:洪水把桥冲毁了,重建费用谁出?
A:已交**车购税**的公路桥梁,由交通局统筹**水毁修复资金**;村集体桥梁需自筹,可申请**应急救灾补助**,更高不超过重建费用的**70%**。
