水泥路多少钱一平方?价格拆解给你看

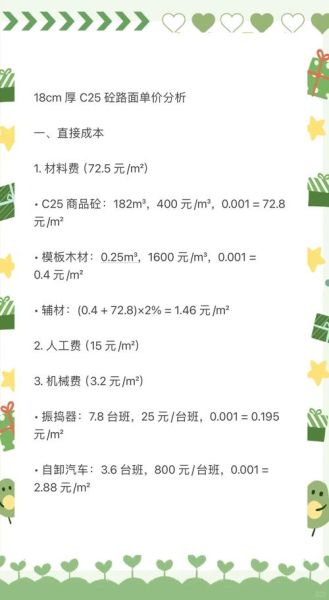

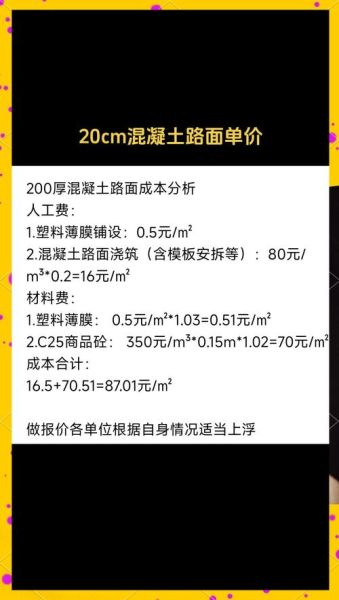

“水泥路多少钱一平方?”这是业主最常问的一句话。答案并不固定,**常规C25强度、厚度18cm的农村水泥路,包工包料普遍在75~110元/㎡**;若在城市主干道,因钢筋、切缝、养护标准更高,可冲到150~220元/㎡。影响价格的变量主要有:

水泥路多少钱一平方_水泥路施工流程
(图片来源 *** ,侵删)
  • 厚度:每增加1cm,材料与人工同步上涨4~6元/㎡;
  • 强度等级:C30比C25贵8~12元/㎡;
  • 运输距离:商砼站超过30km,每方运费上浮15~20元;
  • 基层处理:需换填碎石或做灰土垫层,再加20~35元/㎡。

水泥路施工流程:七步到位不返工

很多工地返工,问题都出在流程混乱。下面用问答方式把**水泥路施工流程**一次讲透。

1. 施工前到底要准备哪些资料?

答:除了设计图纸,还要拿到**混凝土配合比报告、原材料复检报告、水准点复测记录**。没有这三样,质监站首检就过不了。

2. 路基处理怎样算合格?

压实度≥95%,弯沉值≤0.8mm。现场可用**灌砂法**抽检,每1000㎡至少3点。若测出来不合格,必须翻晒或掺灰再压。

3. 模板支护有哪些坑?

常见坑是模板刚度不足,跑模后路面出现“波浪”。**钢模优于木模**,每隔1.5m加一道斜撑;弯道处用定型钢模,半径误差≤3cm。

4. 混凝土到场后多久必须摊铺完?

初凝时间一般为2小时,夏季高温可缩短到1.5小时。**超过时间未振捣的料必须废弃**,严禁加水二次搅拌。

水泥路多少钱一平方_水泥路施工流程
(图片来源 *** ,侵删)

5. 振捣顺序怎么排?

先用**插入式振捣棒**“梅花形”布点,间距≤40cm;再用**平板振捣器**纵横两遍;最后用**滚筒提浆**。漏振、过振都会起皮。

6. 切缝时机如何把握?

**脚踩上去有轻微指纹但不起灰**时立即切,温度20℃左右时,浇筑后6~10小时更佳。缝深≥板厚1/3,间距4~5m。

7. 养护到底盖不盖薄膜?

气温高于25℃或风速大于4级时,**必须盖薄膜+洒水双重养护**,保持表面潮湿7天。缺水一天,强度损失可达20%。

容易被忽视的三个细节

细节一:伸缩缝填料
切缝后48小时内用聚氨酯灌缝胶填充,防止雨水渗入基层造成唧泥。

细节二:抗滑构造
收面后用棕刷横向拉毛,深度2~3mm;若车流量大,可改用刻槽机,槽间距15~20mm。

水泥路多少钱一平方_水泥路施工流程
(图片来源 *** ,侵删)

细节三:冬季施工
气温低于5℃时,拌合水加热至40~60℃,并掺早强剂;浇筑后覆盖棉被+测温,确保混凝土内部温度≥10℃。

水泥路常见病害与预防

  • 断板:基层沉降不均或切缝不及时。预防:分层压实、严控切缝时间。
  • 表面龟裂:养护缺水或水泥用量过高。预防:控制水灰比≤0.45,及时洒水。
  • 边角剥落:振捣不到或过早拆模。预防:模板内侧刷脱模剂,拆模强度≥5MPa。

自己动手能修水泥路吗?

小面积起砂可用**水泥路面修补砂浆**,一袋25kg可修补2~3㎡;若出现贯穿裂缝,需用**注浆树脂**封闭。超过10㎡的破损,建议请专业队伍,因为**振捣、切缝、养护**缺一不可,个人很难保证质量。

验收时业主该盯哪几项?

1. 用**2m直尺**测平整度,空隙≤5mm;
2. 用**回弹仪**抽检强度,平均值≥设计值;
3. 观察切缝是否顺直、无崩边;
4. 检查路面排水坡度≥1%,无积水。
